2020年以来钦州市城市黑臭水体整治工作情况

2021-01-05 16:43     来源:钦州市城市管理行政执法局网站
收藏 我要收藏 公共资源调用站点 文章分享
分享 微信
头条
微博 空间 qq
【字体: 打印

根据市人民政府工作部署,由市城管执法局作为我市城市黑臭水体整治工作协调部门,市开投集团公司作为项目建设单位,负责我市城市黑臭水体整治工作。根据相关工作要求,现将2020年以来我市城市黑臭水体整治工作情况总结如下:

一、钦州市城市黑臭水体整治总体情况

钦州市列入全国城市黑臭水体整治监管平台的水体共有10条,黑臭段总长度约20.62公里、总面积约0.16平方公里。2017年以来, 我市累计完成投资约4.2亿元,共整治水体长度61.58公里、整治面积3.6万平方米,清理渠道淤泥33.61公里,清理淤泥23.77万立方米,新建及改造截污管道49.05公里,完成污水排口截污589个(大部分为零散小排口),新建污水提升泵站建设17座,智能分流井2座。截至2019年9月底,东西干渠等10条水体均已基本消除黑臭现象,于2019年12月初通过生态环境部实地核查。2020年12月底,我局已将我市黑臭水体长效管理制度等长制久清佐证材料上传全国城市黑臭水体整治监管平台。

二、主要工作进展情况

(一)进一步巩固城市黑臭水体整治成效

2020年以来累计巡查发现排口溢流及泵站故障等问题21处,均已第一时间完成整改。顺利完成主城区污水跨江分流工程(二桥过江管)、佳和沟五皇新城小区段暗涵清淤工程、东南街以北城中村雨污分流工程、扬州街跨街箱涵工程、缸瓦窑沟暗涵清淤(水东农贸市场段)等黑臭水体整治成效巩固提升项目,进一步巩固提升整治成效。

(二)持续开展排水管网错接乱接改造

2020年累计排查出家兴苑五区等46个排水户存在不按规定乱排污水、错接乱接、无证排放污水等问题的46个,下达《责令改正通知书》46份,立案处罚1宗。

(三)完成河西片区排水管道普查,加快推进污水处理提质增效工作

共完成河西片区排水管道核对126.55公里,普查约89.99公里,我局计划用3年的时间将河西片区分为6个片区实施排水管网提质增效工作,河西片区雨污分流改造项目估算总投资约4.48亿元,已于2020年12月动工。

(四)强化城市污水提升泵站等排水设施管理

实施污水提升泵站及闸门精细化管理,将城区内22个污水提升泵站和6个排水闸门移交市水务公司进行专业化管理,专人定期开展巡查,每日巡视检查两次,2020年以来,各污水提升泵站及排口基本实现晴天无污水外排现象。

(五)打造示范亮点,加快实施大榄江环境综合整治项目

该项目于2019年9月进场施工,目前已完成沙窝村等4个城中村的污水截流工作,累计新建污水管道约7公里、污水提升泵站2座,改造排水闸门2座,完成围堰抽水、清淤及驳岸2.5公里,清理淤泥约5万立方米,正在加快推进景观绿化建设工作,累计完成投资约12132万元,计划于2021年9月底前完成项目建设。

三、2020年城市黑臭水体水质总体情况

根据自治区生态环境厅对广西城市黑臭水体2020年第二、第三季度监测结果的通报以及2020年7月9日至7月10日自治区党委对我市城市黑臭水体的实地核验,我市东干渠等10条黑臭水体水质均已达标,黑臭水体整治工作成效初显。

四、下一步工作打算

我局将严格落实城市黑臭水体长制久清工作,加快推进河西片区雨污分流工程等污水处理提质增效项目,进一步加强城市黑臭水体巡查管理,防止水体返黑返臭和新增黑臭水体,全面巩固整治成效,以实际行动践行以人民为中心的发展思想,不断满足人民群众对优美生态环境的需求。


大榄江现状(2020年11月25日摄)

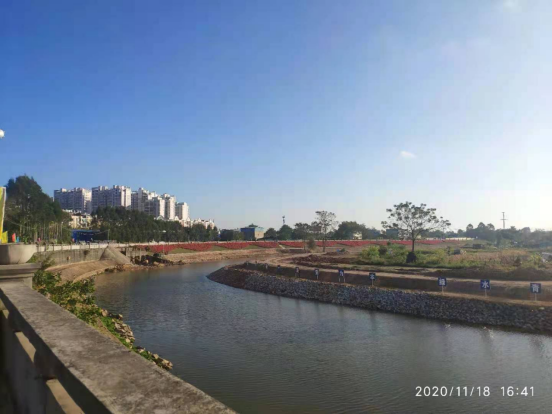

彭屋沟现状(2020年11月18日摄)

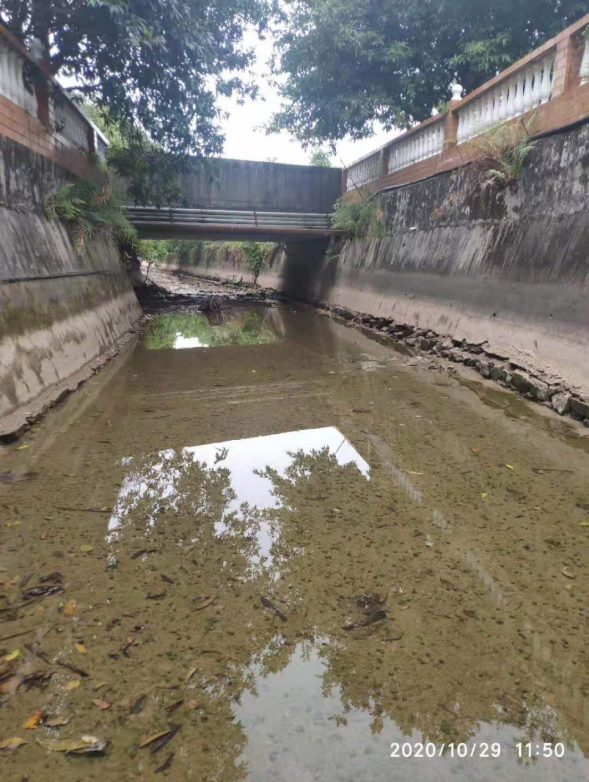

西干渠康熙岭支流现状(2020年10月29日摄)

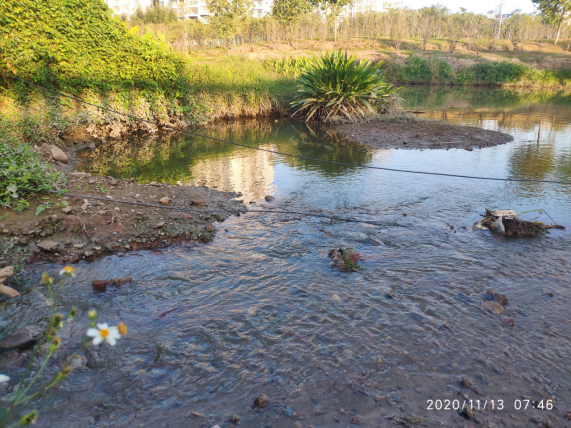

桃沟现状(2020年11月13日摄)

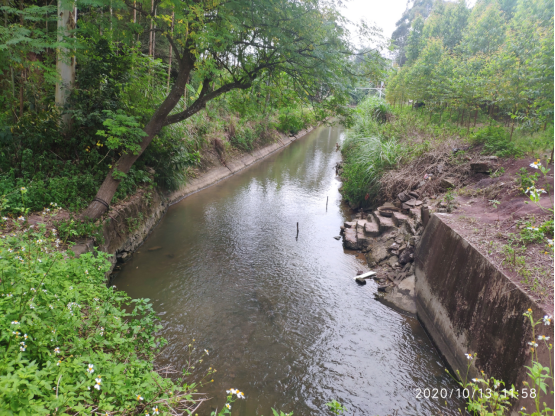

东干渠现状(2020年10月13日摄)
